截止8月20日,由中国安能第二工程局厦门分公司承建的阿里联网工程吉隆至萨嘎220千伏线路新建工程顺利通过工程竣工预验收。

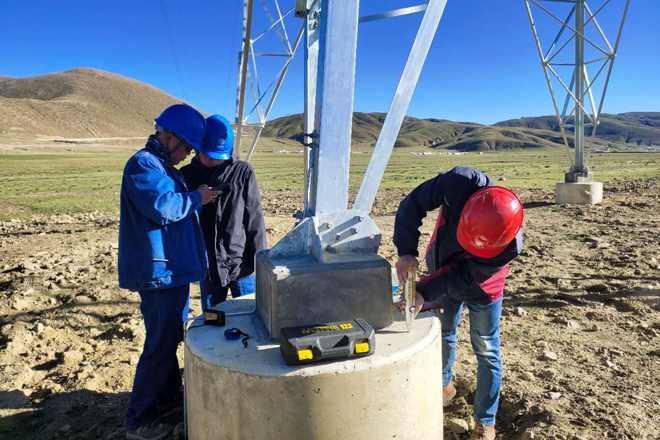

本次预验收工作历时3天,共计参与60余人,涉及运维、业主、设计、监理、施工等5家单位,分别划分八个登塔验收小组、两个无人机巡线小组,一个资料组、一个测量组以及一个后期保障组,验收采取逐基登塔、逐基测量接地、逐档测量重要跨越、无人机巡线等方式,对本工程170基铁塔、87.3公里输电线路进行了全面检查验收。验收组于8月20日晚召开验收总结会,工程总体质量合格,标志着该工程顺利通过竣工预验收。
吉隆至萨嘎220千伏线路新建工程跨越孔唐拉姆山,包含全线海拔最高的施工区段,同时线路横跨雅鲁藏布江,是江面与线路重叠最宽的一段。自2019年8月项目开工以来,中国安能参加员工克服高原缺氧、气候恶劣、生态脆弱等重重困难,通过严密组织、精心筹划、攻坚克难,圆满完成了各项建设内容。至此,工程距离全线竣工再近一步。下一步,项目部将针对预验收问题缺陷,抓好整改消缺工作,确保工程安全顺利投运。
