发布人:焦玉庚审核人:杨松杰发布时间:2020-06-28点击数:507
中国安能第二工程局厦门分公司承建的山东官亭(高密)~潍坊特高压变电站500千伏线路工程(诸城市张家岭村南~潍坊特高压站段),自4月下旬开始铁塔组立以来,铁塔组立工程已完成总工程量的70.5%。经三级自检和监理初检,未发现影响工程实体质量的问题,杆塔施工质量优良,分部分项工程合格率达到100%,相关资料完整、准确,具备进行转序条件。
6月23日至24日,山东电力建设质量监督中心站专家组对铁塔组立工程进行质量监督检查,主要抽查施工现场工程质量和验评资料。
经过检查,专家组认为,我部铁塔组立工程施工进度符合工程转序要求,技术资料完整,工程质量满足各项规范标准,待监检资料报请审查闭环后核发转序通知书。

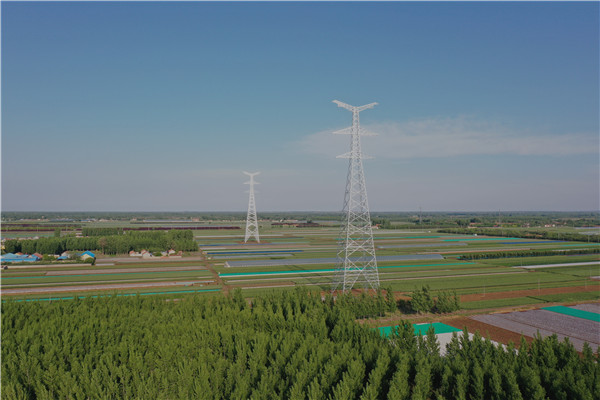

截止目前,2标段铁塔组立已完成86基,项目部将持续抓好过程管控,做好铁塔组立工程收尾工作;架线施工人员及设备陆续进场,即将进入架线施工阶段。
听取汇报

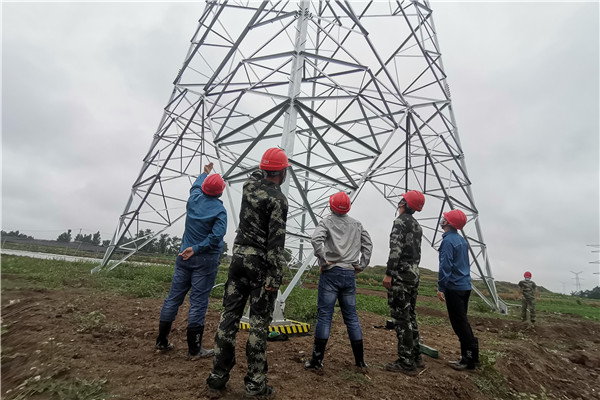

塔材缺件检查

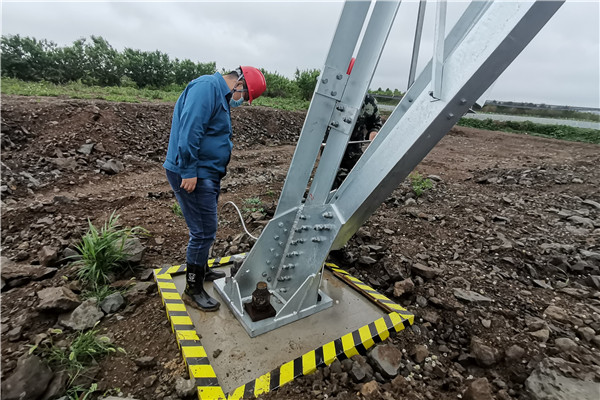

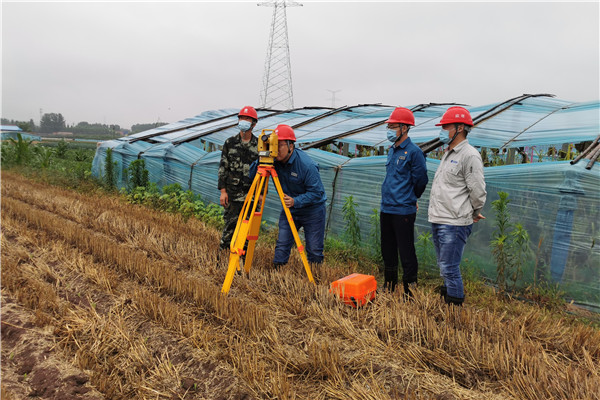

预偏角度测量
工艺检查
无人机高空检查

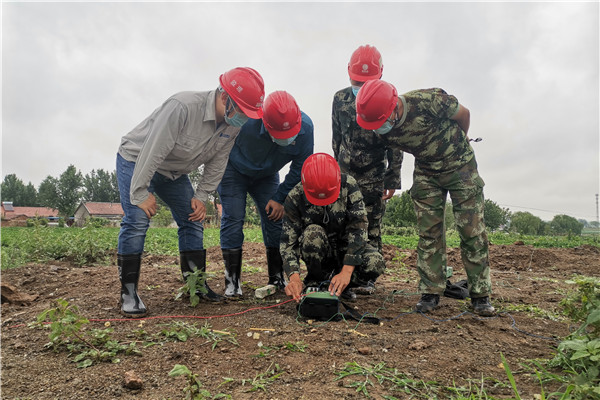

接地电阻测量

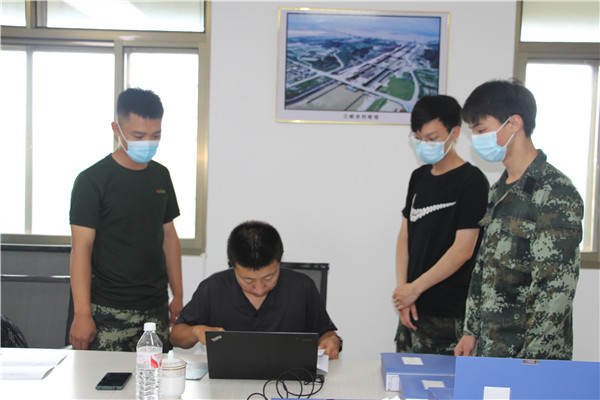

内业资料检查
召开反馈会
