厦门分公司阿里项目部:中国安能阿里联网工程拉开架线大幕

发布人:吴俊卿审核人:杨松杰发布时间:2020-05-18点击数:442

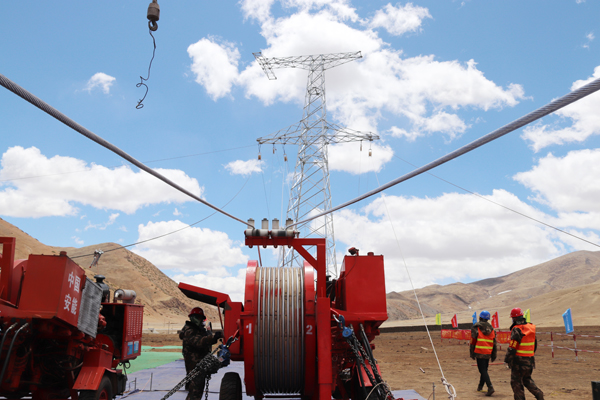

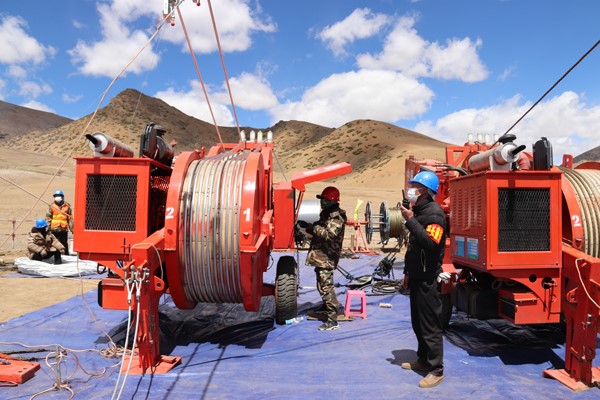

    近日,在西藏日喀则市吉隆县折巴乡海拔4600米的扎扎拉山脚下,牵张设备发出阵阵轰鸣,在2台牵引机和2台张力机配合下,两根银白色的导线由张力场向9AN107塔位平稳输送。这是中国安能阿里联网线路包9工程的首段放线试点,标志着该标段的架线施工正式拉开序幕。

    阿里联网工程是西藏电网实现跨越式发展、进入统一电网的标志性工程,工程建成后将彻底结束阿里地区孤网运行的历史,解决和改善沿线38万百姓安全可靠用电问题,促进西藏经济社会发展和清洁能源外送,对助力西藏打赢脱贫攻坚战和全面建成小康社会具有重大意义。

    这是中国安能阿里联网工程的第一个架线施工的区段,此次放线区段包含20基铁塔,40吨重的导线将翻越2座海拔4900米大山,凌空攀行10.5公里的距离,到达9AN107塔位。本次导线展放,项目部创新采用“一牵五”绕牵法,即一次性展放2根光缆、2根导引绳、1根牵引绳,大大提高了机械使用效率、减少了人工作业,也减少了导线展放过程中对地面植被的破坏。

    五月的吉隆县,平均气温不超过8℃,高原风比较大,经常会飘来一阵雪,项目部职工刘国慧是一名经验丰富张力机操作手,在现场作业时还需穿上厚厚的迷彩大衣,“这次放线难度很大,一方面要克服恶劣天气,另一方面导线还要跨过两座山,高差起伏大,需要准确控制好牵引力和张力,才能确保导线顺利通过每一基滑车”,刘国慧根据对讲机的指令熟练的操作张力机。

    项目经理何乐锋介绍,低温、缺氧的环境对施工影响比较大,施工人员和机械设备的工作效率不到内地的70%。由于空气含氧量低,每天牵张设备首次启动时都需要加入启动液才能开机。为了确保施工人员健康,现场还配备了氧气瓶和抗高原反应药物,协调一名医生全时在现场巡诊,及时发现并处理施工人员可能会遇到的突发身体疾患。此外,由于工程沿线部分施工区域位于珠峰自然保护区,环保要求严格,道路极难通行,只能依靠马帮畜力向山顶运输塔材,效率极低,这些因素对施工进度和安全管控都造成了较大的影响。

    此次首段放线施工试点,旨在对施工工序、施工方案、现场机具设备、器具和劳力配备、现场环保及文明施工等进行科学验证,为全面架线铺开确定统一的、规范的、科学的施工模式,明确每道工序的安全、质量控制点和标准,起到“样板引路、试点先行”的作用。当前,包9标段铁塔组立完成80%,导线架设正全面展开,计划每周完成一个区段放线作业。预计6月底前完成铁塔组立,7月底前完成导线架设及附件安装任务,具备带电条件。

    中国安能员工坚守雪域高原,发扬“铁心向党、铁肩担当、铁胆攻坚、铁骨奋斗”的“四铁”精神,正掀起“大干二季度”热潮,每天加班加点投入各项施工作业,争取早日打通西藏大网电“最后一公里”。
