发布人:周仝审核人:杨松杰发布时间:2020-04-09点击数:470

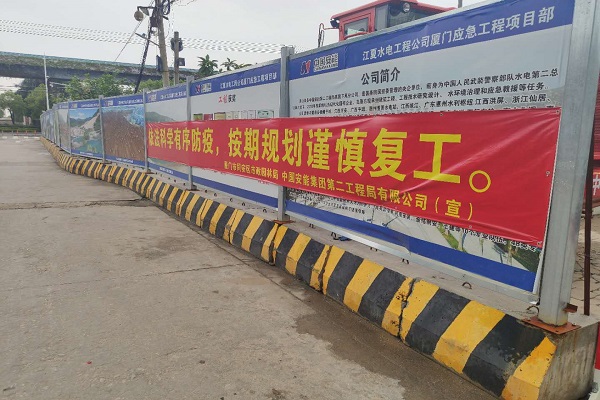

在第二季度来临之际,聚力推进工程关键工作时期,在省内疫情稳定、但汛期将至的情况下,同安泵站改造工程工作组积极响应上级领导号召,组织开展“战役情,促生产,大干二季度”施工生产活动,防疫生产两手抓,全面吹响了第二季度工程任务攻坚的号角。
一、 严密做好施工现场疫情防控。

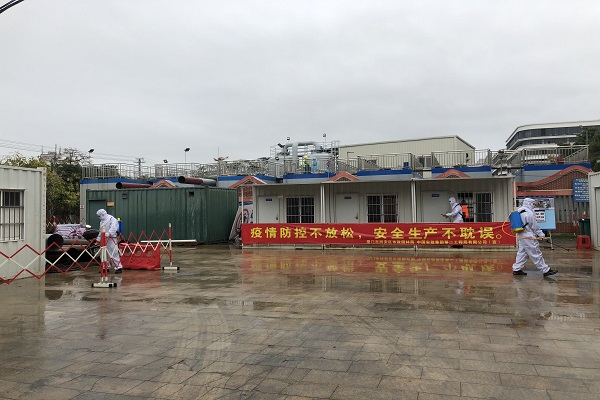

工作组严按公司上级防疫通知精神及政府相关指示要求,扎实制定疫情防控方案,严密组织开展各项防疫工作,每日安排专人对进出场人员测量体温、检查是否佩戴好口罩等保护用品,对生活区进行喷洒消毒液消杀、保持好生活环境卫生整洁,对全体施工生产人员建立“一账两卡”,制定好员工健康台账、医疗跟踪卡和健康登记卡,定期组织疫情防控评估、健康情况排查,做好登记统计;同时积极营造防疫浓厚氛围,制作防疫宣传展板、发放防疫知识手册,定期组织开展防疫知识学习,强化人员防控疫情意识,确保施工现场疫情安全零隐患。
二、 坚持抓好现场安全文明施工。

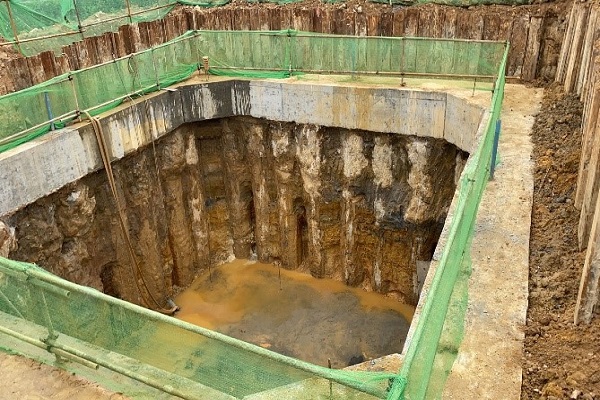

区政府领导、业主高度重视泥山溪、梧侣溪两地泵站改造工程,经常至现场检查施工情况,同时本工程包括深基坑作业、临水侧作业、高空作业等,又存在施工场地狭小、大型机械设备交叉作业等情况,实际安全文明施工也迫切需要建设到位,在双重压力下工作组坚持抓好现场安全文明施工,对施工围挡、大门进行翻新处理,按要求悬挂五牌一图,危险作业面设置安全警示标识,临边处安装围护绿网,施工作业必须佩戴好劳保用品,施工现场临时用电、用水按要求设置,休息生活区保证卫生安全要求等。始终抱着为他人与自己负责的态度严密组织安全文明施工,努力创造好安全、清洁、文明的现场施工生产工作环境。
三、 抓紧加快工程施工生产进度。

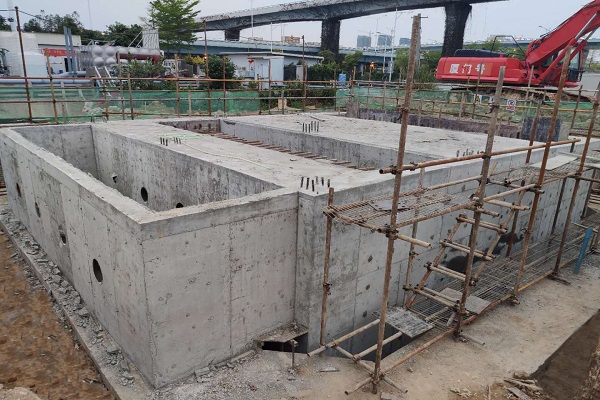

由于春节假期、疫情、雨季汛期等原因影响,工程实际工期进度与计划工期进度比对有一定的滞后,为加快工程施工进度,工作组认真研究制定赶工方案、采取有效措施:一是与协同分包队伍商讨加大工人投入,当前增加10-20人加快梧侣溪主体结构施工、泥山溪进水管道及改管施工;二是现场实地勘察研讨加快进度施工方法,尤其体现在工程进水管施工部位,原设计河道需要施工覆盖整个河道的大范围围堰拦水,工作组技术人员经过现场实地勘察讨论并与设计、监理、业主三方沟通协调,确定以小范围沙袋拦水、修砌检查井的方法进行局部拦水,有效加快了该部分施工进度3-7天,同时也节省了成本;三是盯紧雨季汛期制定方案采取合理措施,主要思路是利用好晴天、增加夜班加快施工进度,雨后采用租用及配备的4台潜水泵、2台四寸真空自吸式离心泵进行局部范围内抽排水,保证后续工作正常施工。
四、 着重盯牢施工一线质量安全。

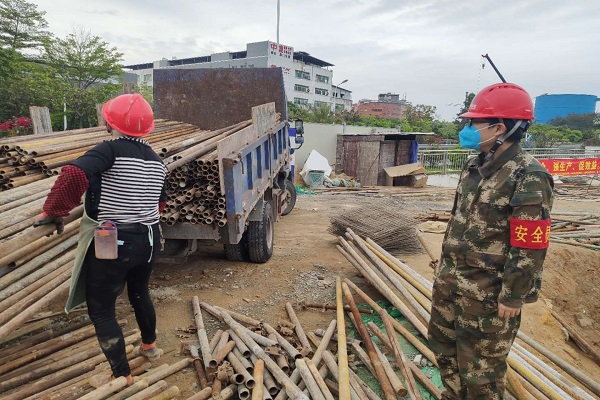

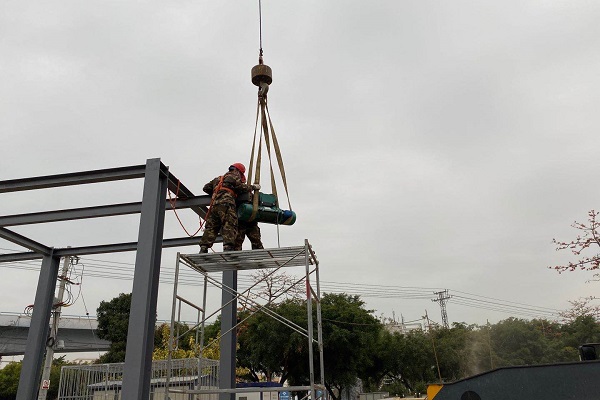

在抓紧加快施工进度的同时,施工一线良好的质量安全也是工作组成员始终坚守的底线。为保证施工质量良好、安全可靠,我们从材料设备前期工厂制作到进场验收再至构筑物施工成型,每一道工序严格检查、认真验收;施工过程中施工员认真负责,质检员、技术人员等随时检查核对,监理旁站检查。针对深基坑施工作业、临边临水侧作业,以及狭小场地、不良环境条件、大型机械设备交叉作业等安全问题,施工过程专职安全员全时监管,严格按照安全标准规程作业,及时设置安全警示标识、围护绿网,每日做好安全交底,每周组织安全隐患排查、安全学习教育等。施工人员上下全体一心、盯紧看牢,扎实贯彻“安全第一、预防为主、综合治理”的方针,确保施工过程中无质量安全事故。
五、 强化筑牢人员思想作风建设。
为充实公司技术队伍、培养员工成才进步,工作组项目经理李栋带头抓好人员思想作风建设,营区内严格落实集合点名、内务卫生、周会例会等精细化管理制度;项目点定期集中组织思想教育学习、专题技术培训、规章制度及法律法规学习、人员综合考评等,夯实人员思想、强化纪律意识、提升技术本领,努力培养一批专业技术精、纪律作风好、自主能动强的队伍班子,争取成为公司开拓水环境治理市场、攻克市政土建工程任务的主力军。
