发布人:优狐审核人:优狐发布时间:2023-07-26点击数:332
7月20日,伴随着N2074组塔现场横担就位,由安能二局电力公司承建的乌图(昆仑山)-柴达木750千伏线路工程Ⅳ标完成组塔作业,向着全线贯通的目标又迈进了坚实的一步。
本标段共计137基铁塔,线路全线采用两回单回路架设,新建I回线路长度33.258千米,新建II回线路长度33.199千米。项目建成后,将进一步优化青海海西地区750千伏网架结构,提高海西地区电网供电可靠性,满足乌图美仁工业园区新能源送出需求,有利于地区新能源的合理布局,促进地区新能源更大规模开发,同时实现“西电东送”的重要战略部署。
该工程全线处于沙漠、丘陵、戈壁地带,经常出现沙尘暴等极端天气。自6月15日首基铁塔吊装开始,项目部全体员工紧盯工期目标,在恶劣的施工环境条件下,仍始终保持快节奏、高效率的工作状态,历经36天连续奋战,顺利完成最后一基铁塔组立施工。
施工过程中,项目部全面落实“双准入”制度,抓实施工高峰期人员准入管理,提升安全生产培训,确保施工人员安全的基础上,借助“i国网”、“风险管控平台”和“全过程管理平台”,强化现场安全管理,切实规范施工作业组织管理,实现作业风险全过程可控、能控、在控。积极与当地政府、业主监理等相关单位沟通协调,确保质量安全和工程进度“两手抓、两不误”,不断优化施工方案、科学调整施工进度,对关键部位严格监控把关,确保施工安全质量。
下一步,项目部将继续保持高昂的斗志,统筹安排架线施工重点工作,细化安全防护内容,全方位做好安全管控措施,争取早日实现全线贯通投产的目标。

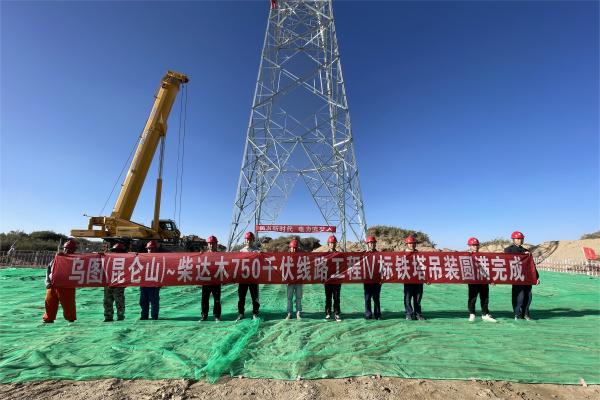

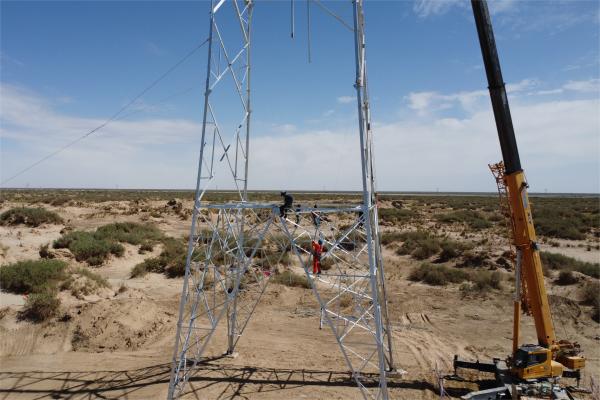

全线完成吊装 组塔作业现场 业主颁发质量管理流动红旗 组塔吊装圆满完成
